離岸風場開發及運維
檔案下載

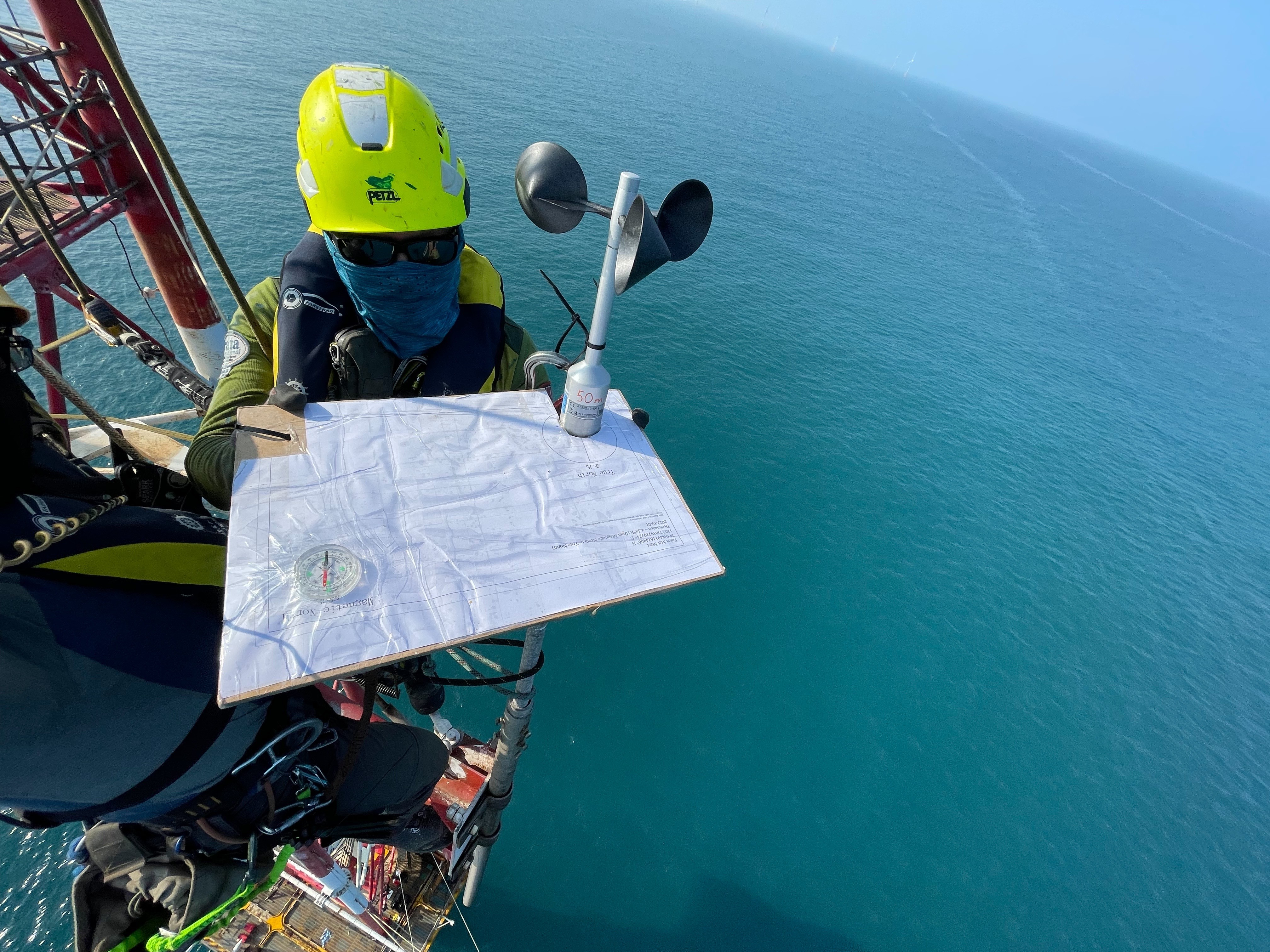

福海海氣象塔觀測資料
福海海氣象觀測塔維護紀錄2022
2022年7月

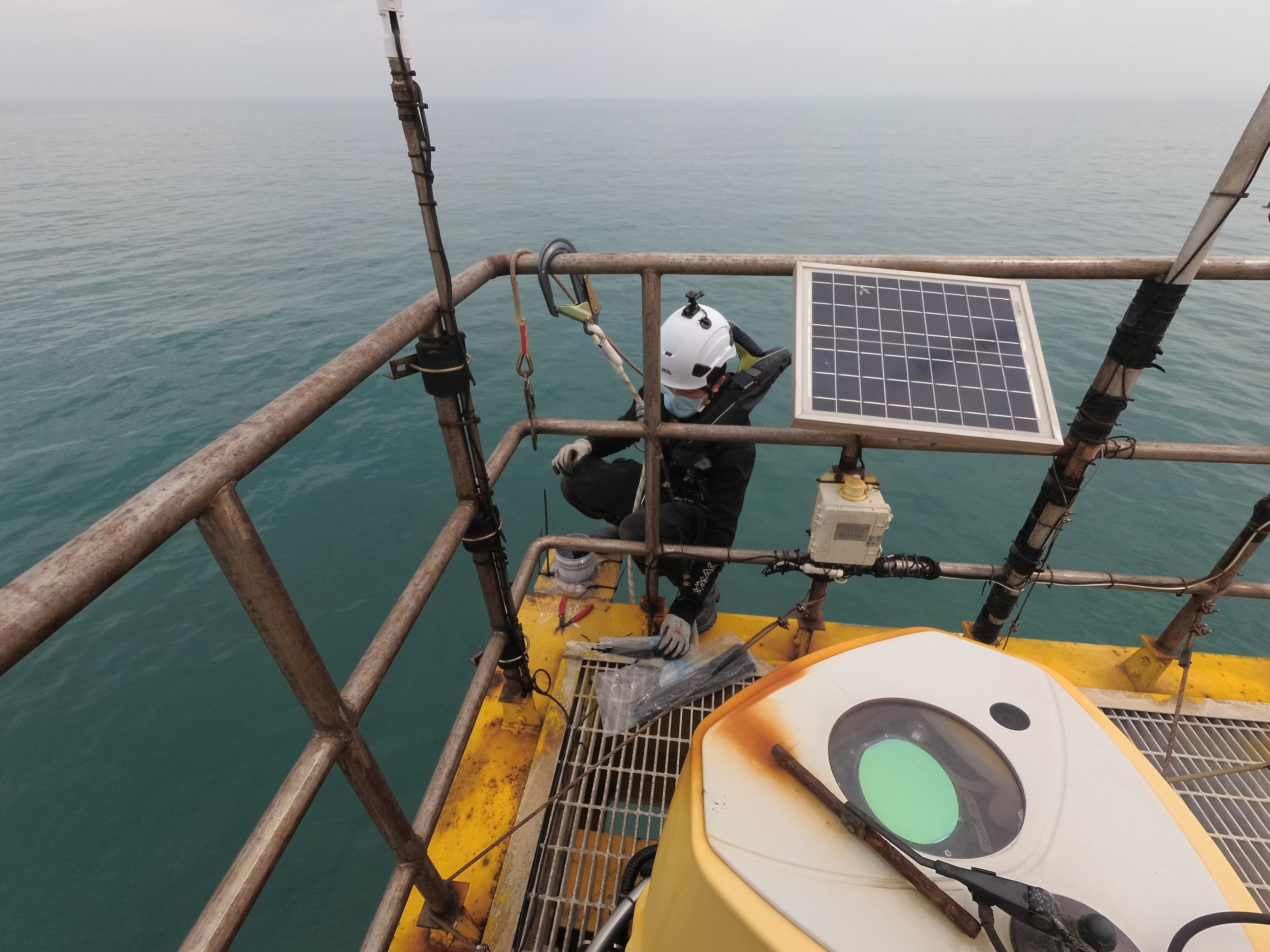

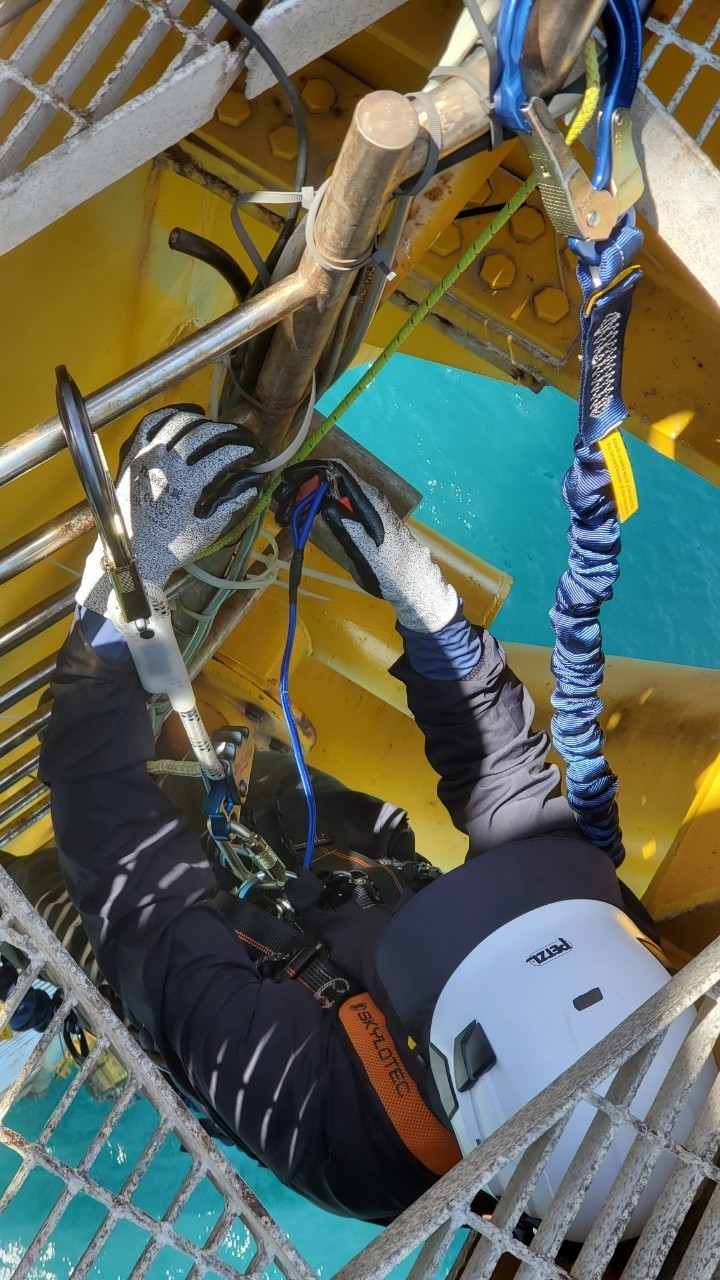

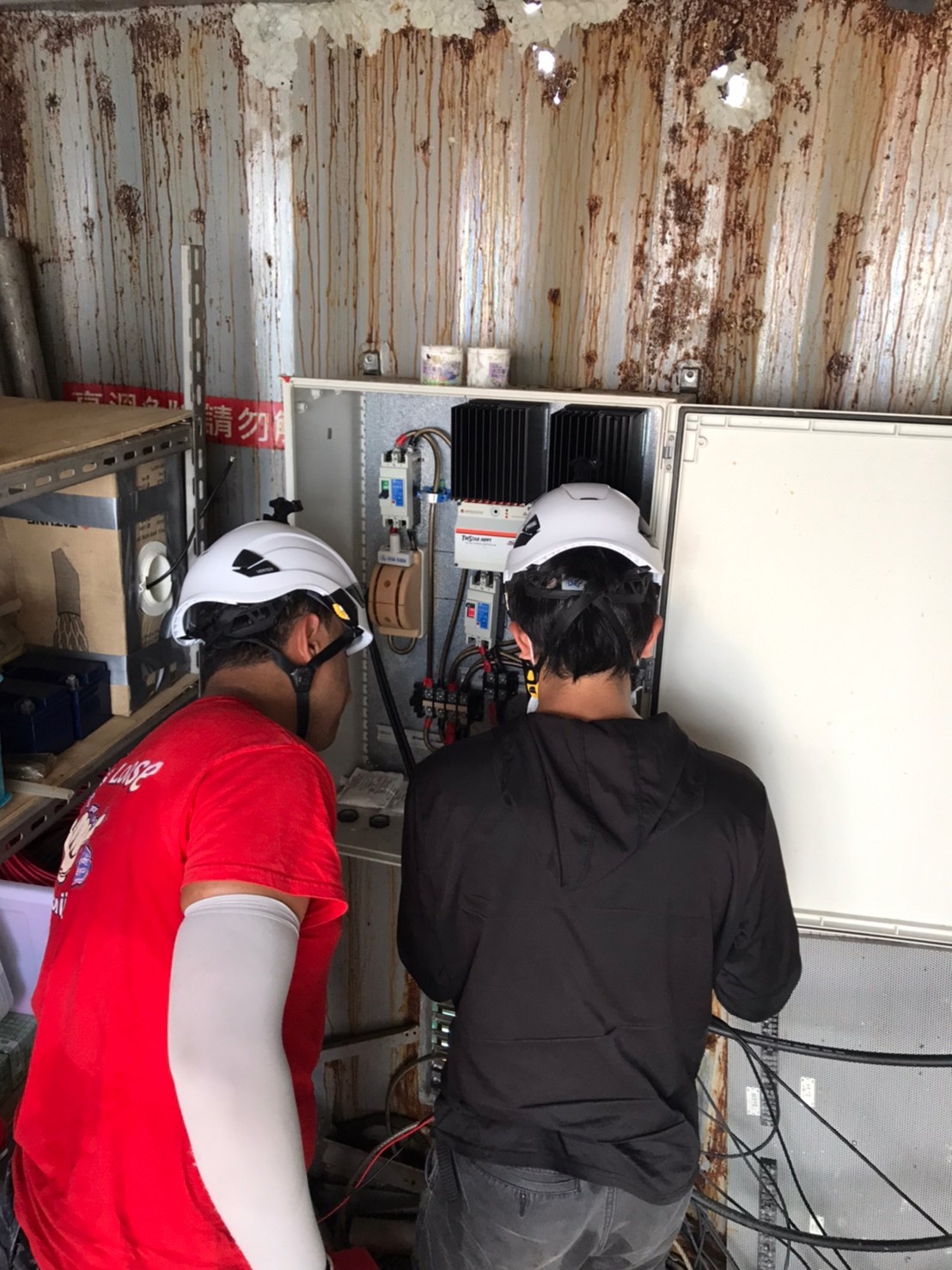

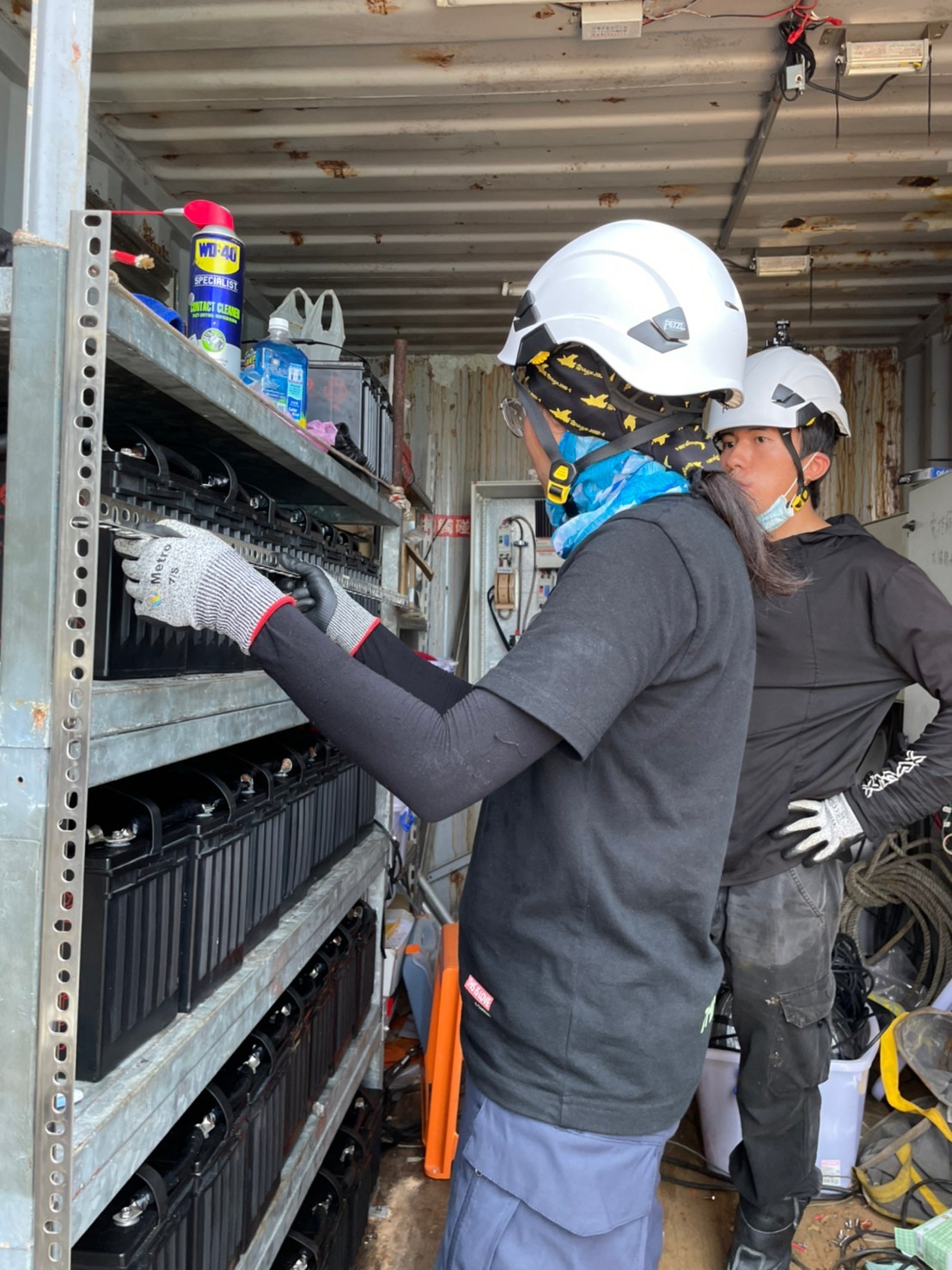

完成儲能系統的電池連接,但於檢測時發現部分太陽能電纜部分接頭已有鏽蝕的情形,另外也發現其中一部太陽能充電器量測電壓之功能故障,導致無法對電池正常充放電,團隊於本次作業當中,替換了太陽能接頭及纜線。預計下次作業將更換故障之太陽能充電器。

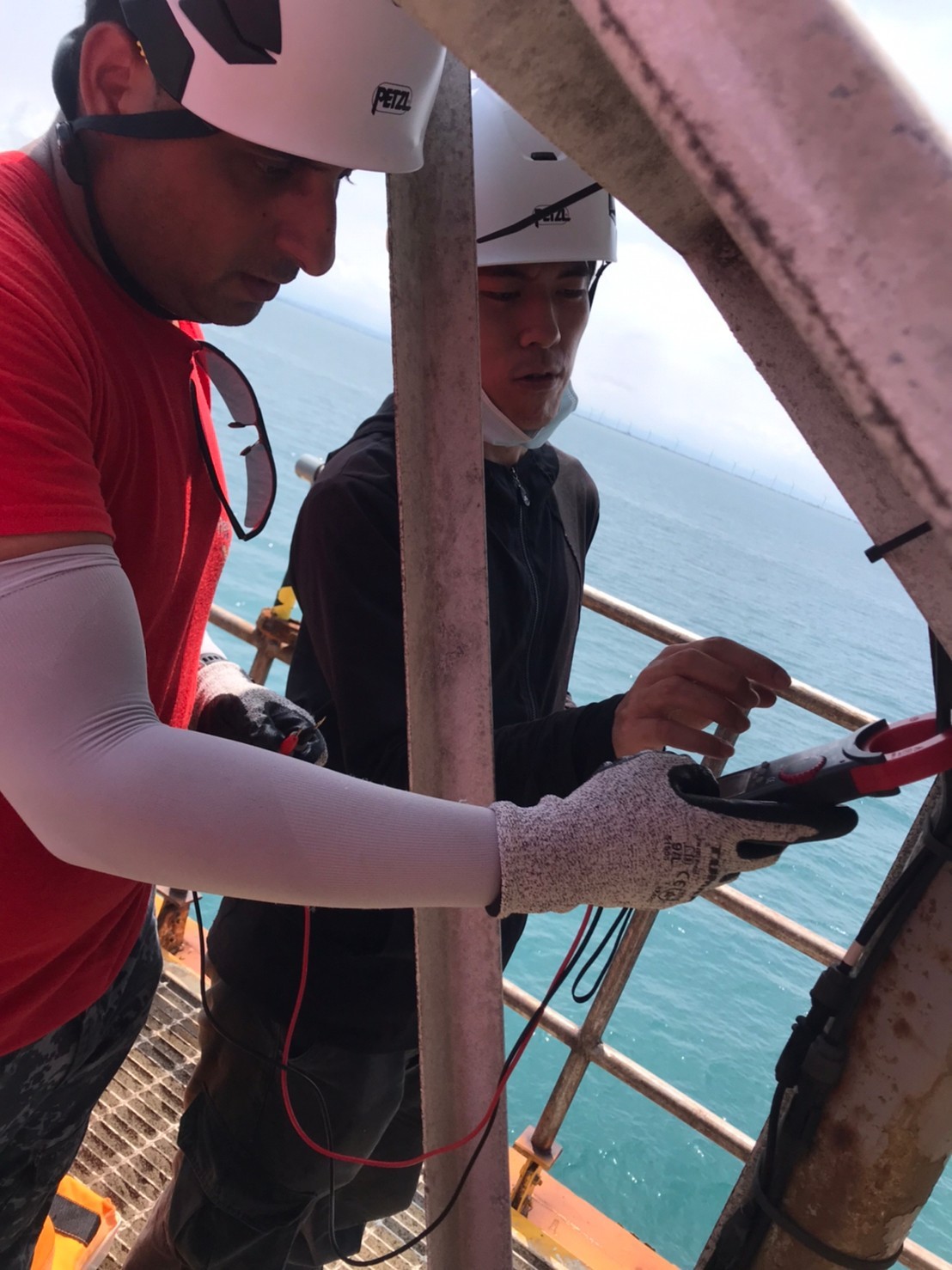

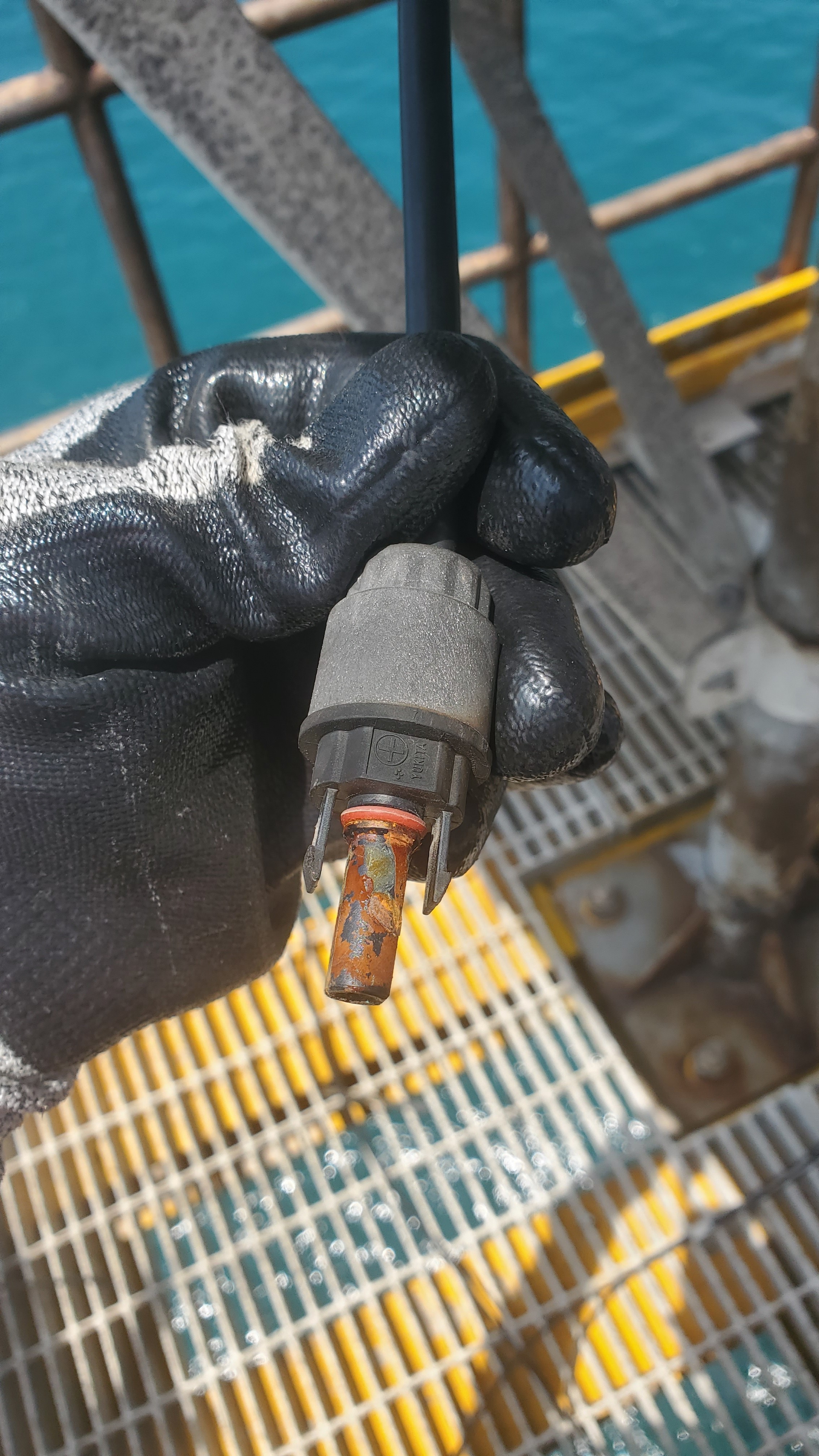

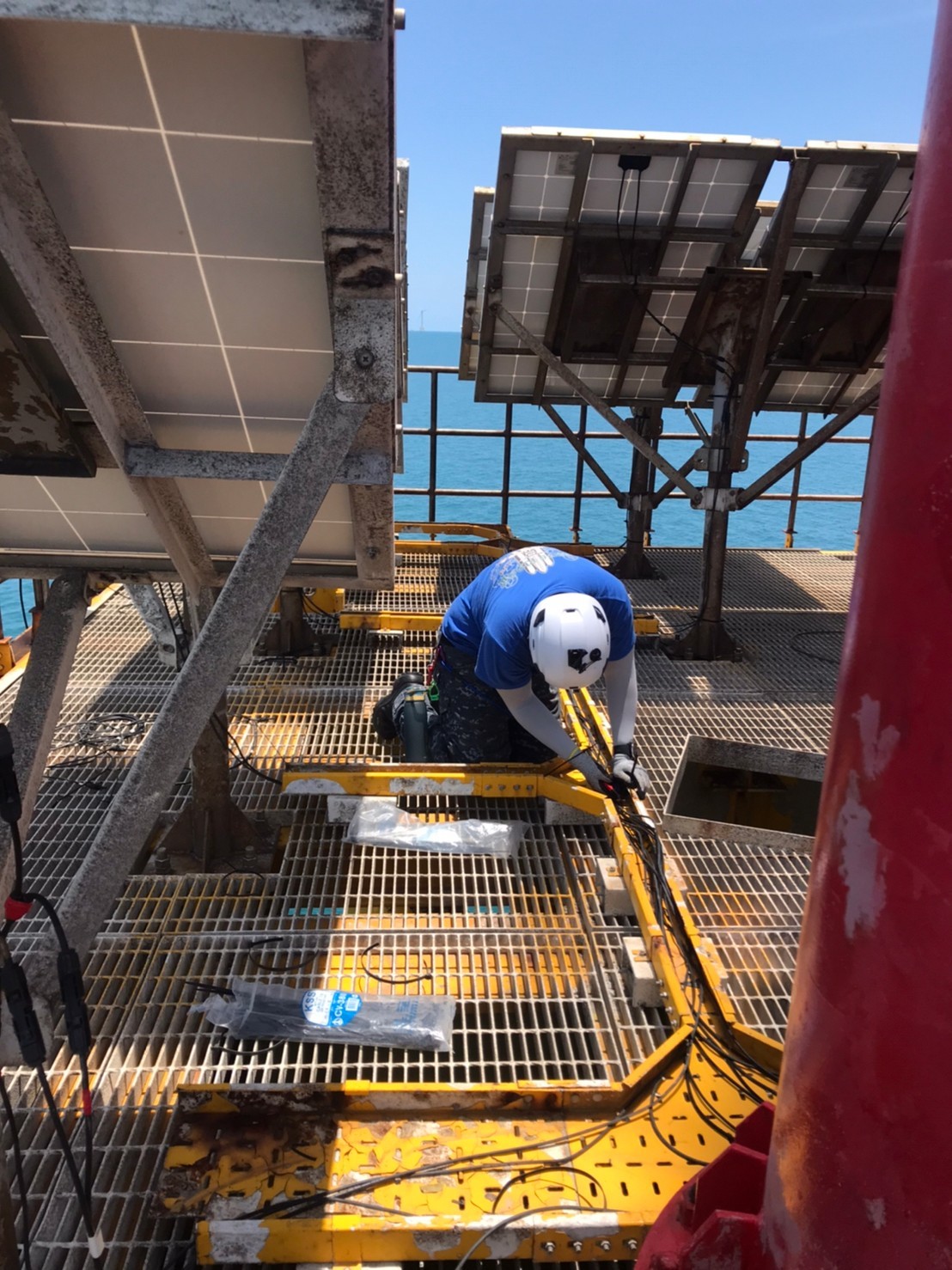

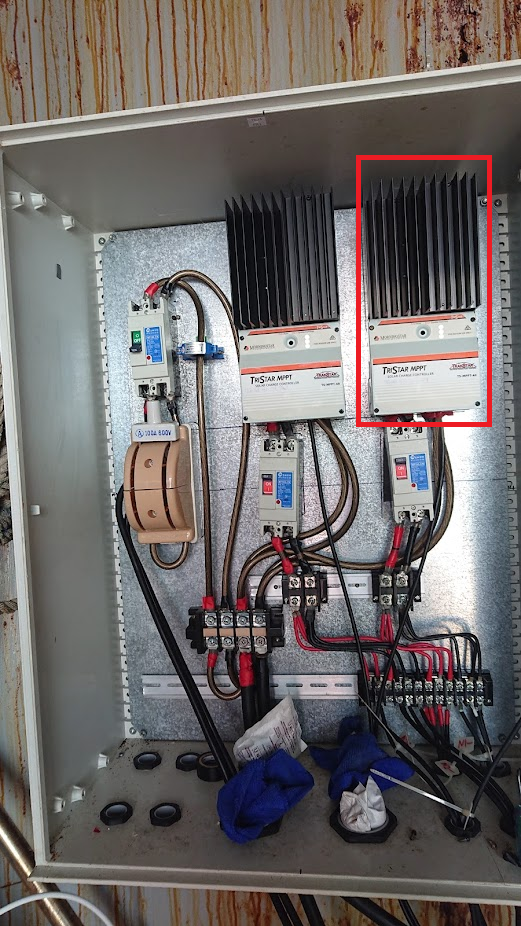

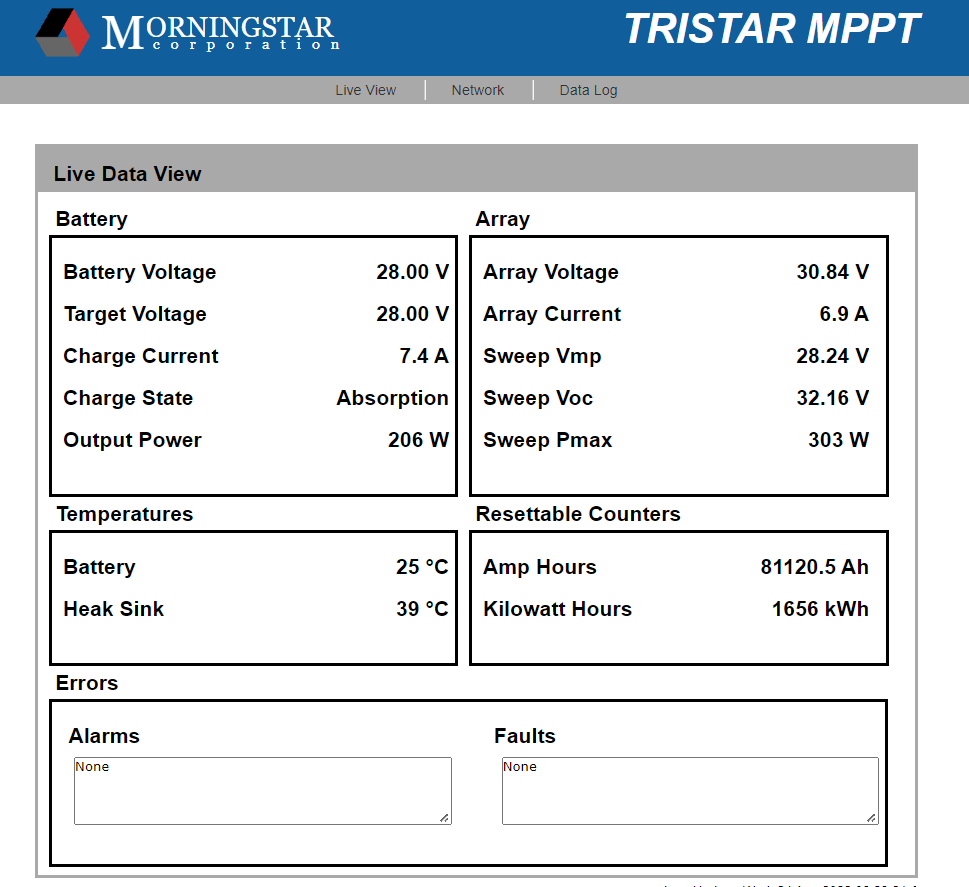

太陽能電纜接頭鏽蝕 太陽能板電壓及電流輸出檢測 太陽能充電器檢測
電池架上安裝護欄(型鋼)能有效為避免電池因地震等因素移位,進而導致線路斷裂。

電池架安裝型鋼作業

移除沒在使用的電纜線並整理電纜線槽。

移除沒在使用的電線 電線整理前後

整理並清算塔上的工具,並依類型存放以便日後使用。

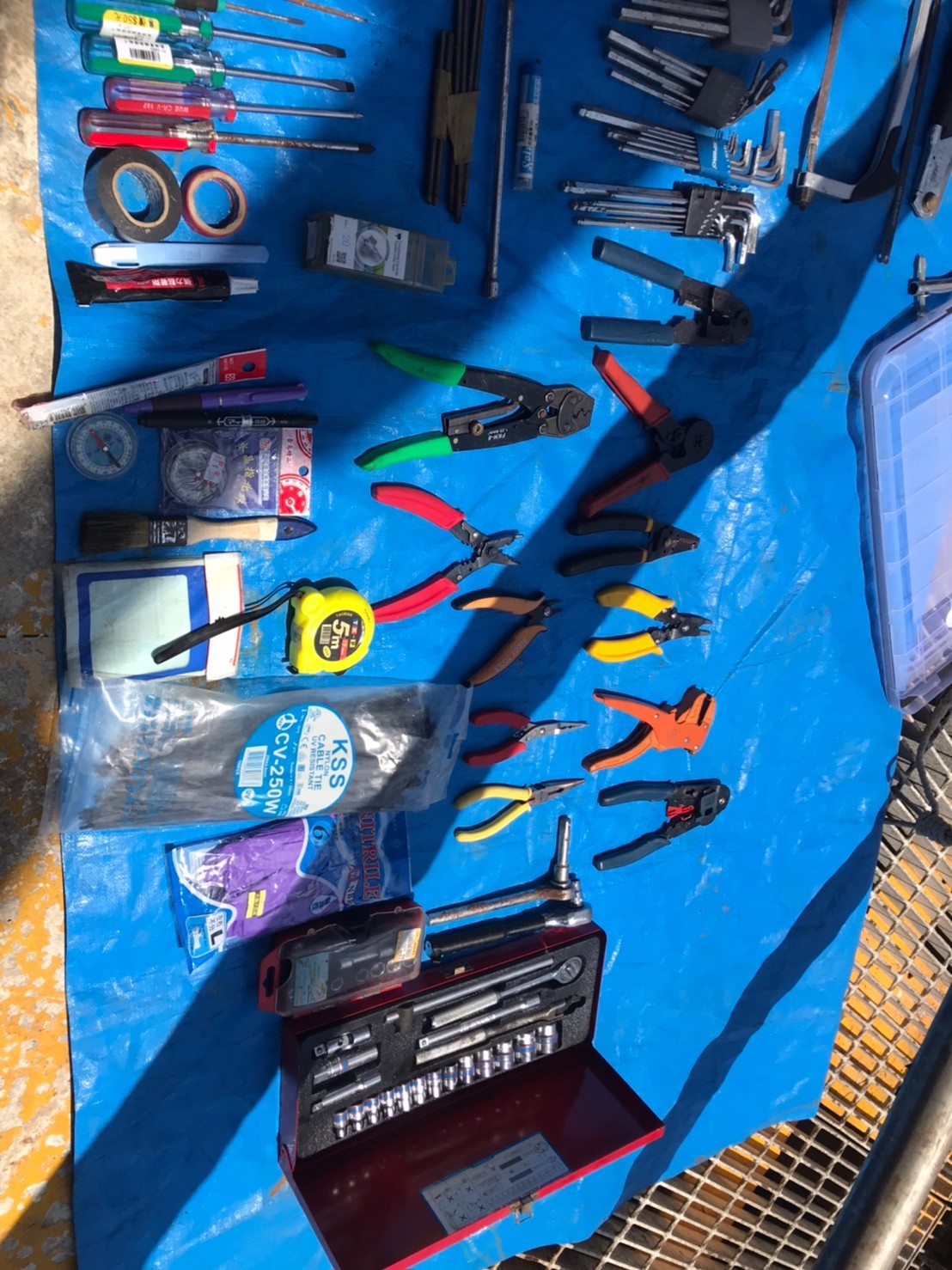

清算各工具及整理

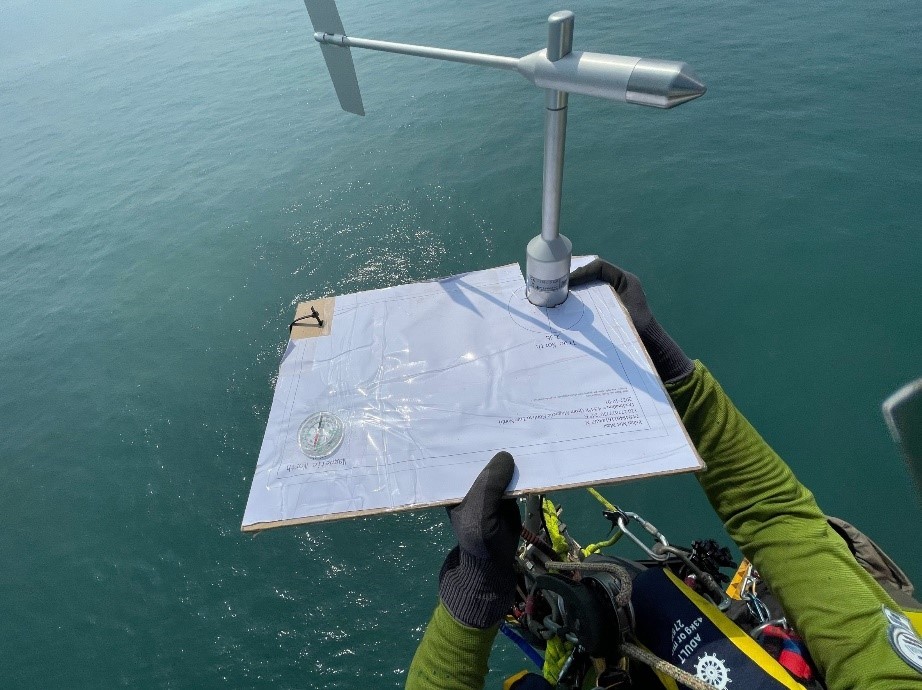

氣象塔安裝新天線後進行連線測試。經測試結果發現沒辦法順利與陸地端的設備進行連線,將安排時間到漢寶活動中心檢查設備是否有異狀。 經檢查後發現了連線失敗的原因;路由器的損壞,陸地端與氣象塔端的通訊設備的內部設定不一致。

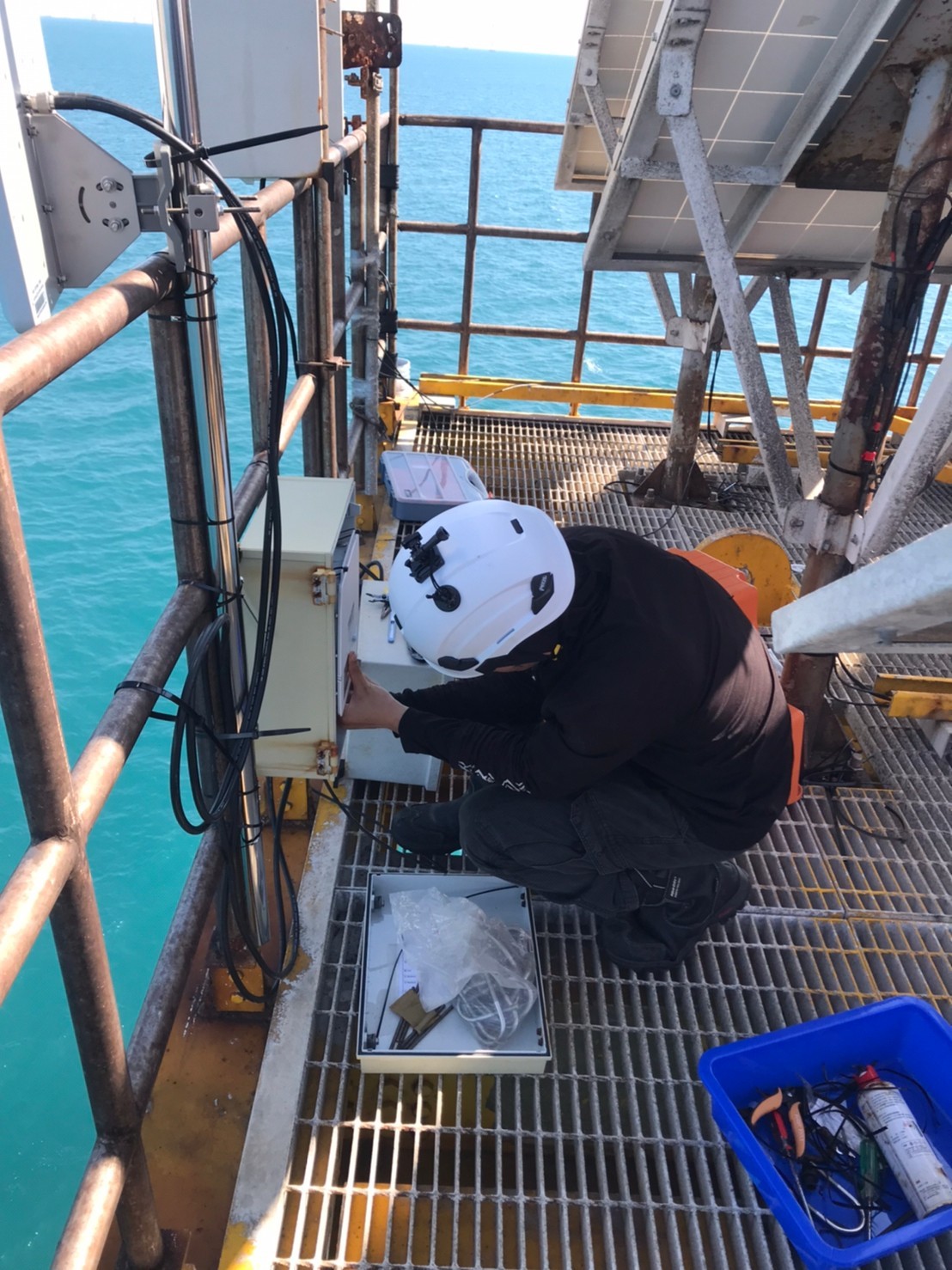

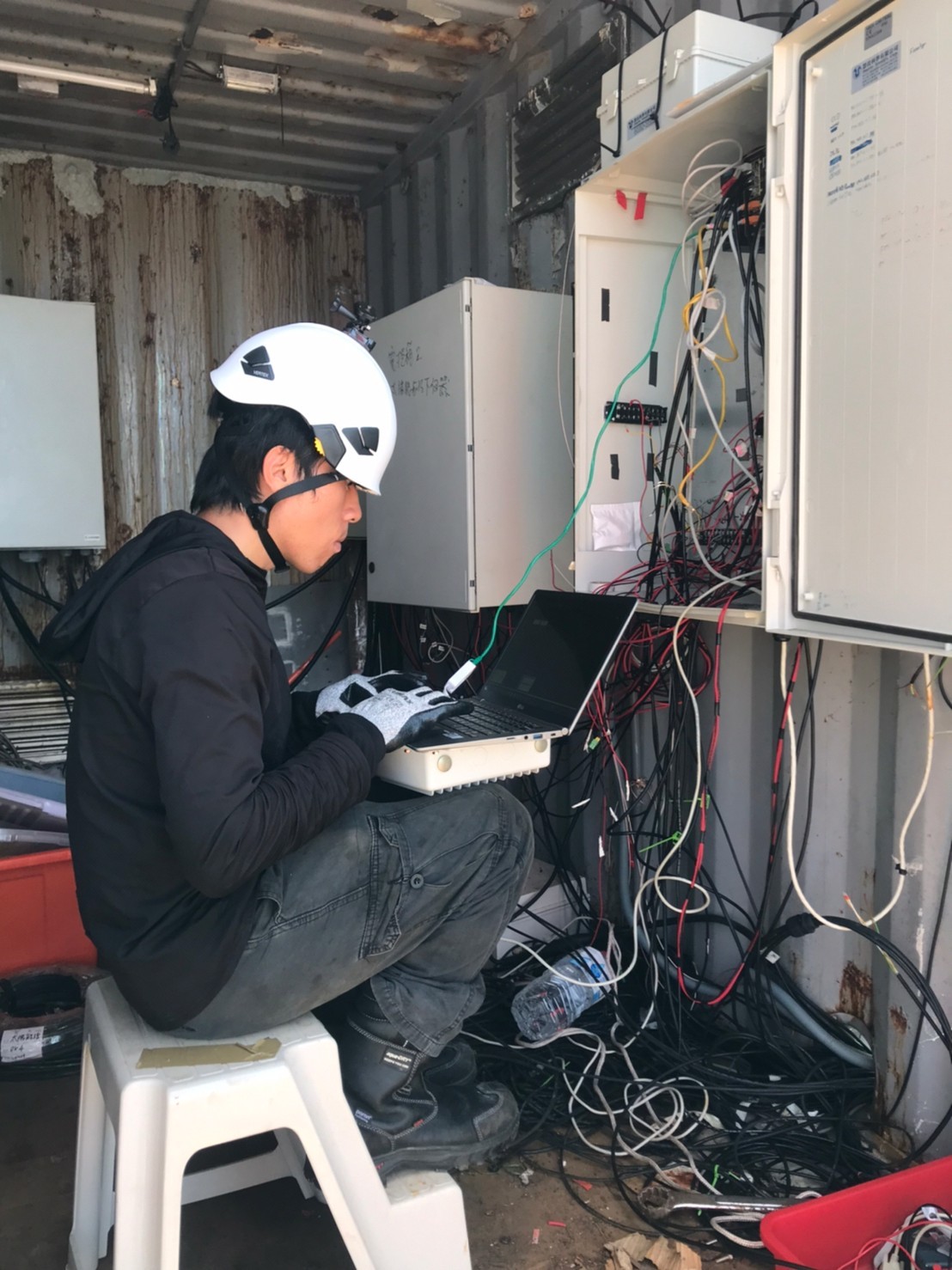

通訊設備安裝 通訊設備測試
2022年6月
繼3月在福海氣象觀測塔上所進行的儲能系統檢查發現電池的電壓值過低已無法支撐系統運作,此次的工作主要目的為儲能系統更換新電池。電池的更換也包含了海上吊掛作業;新電池以吊掛的方式從工作船上吊到氣象觀測塔平台,同時間把舊電池吊到工作船上。

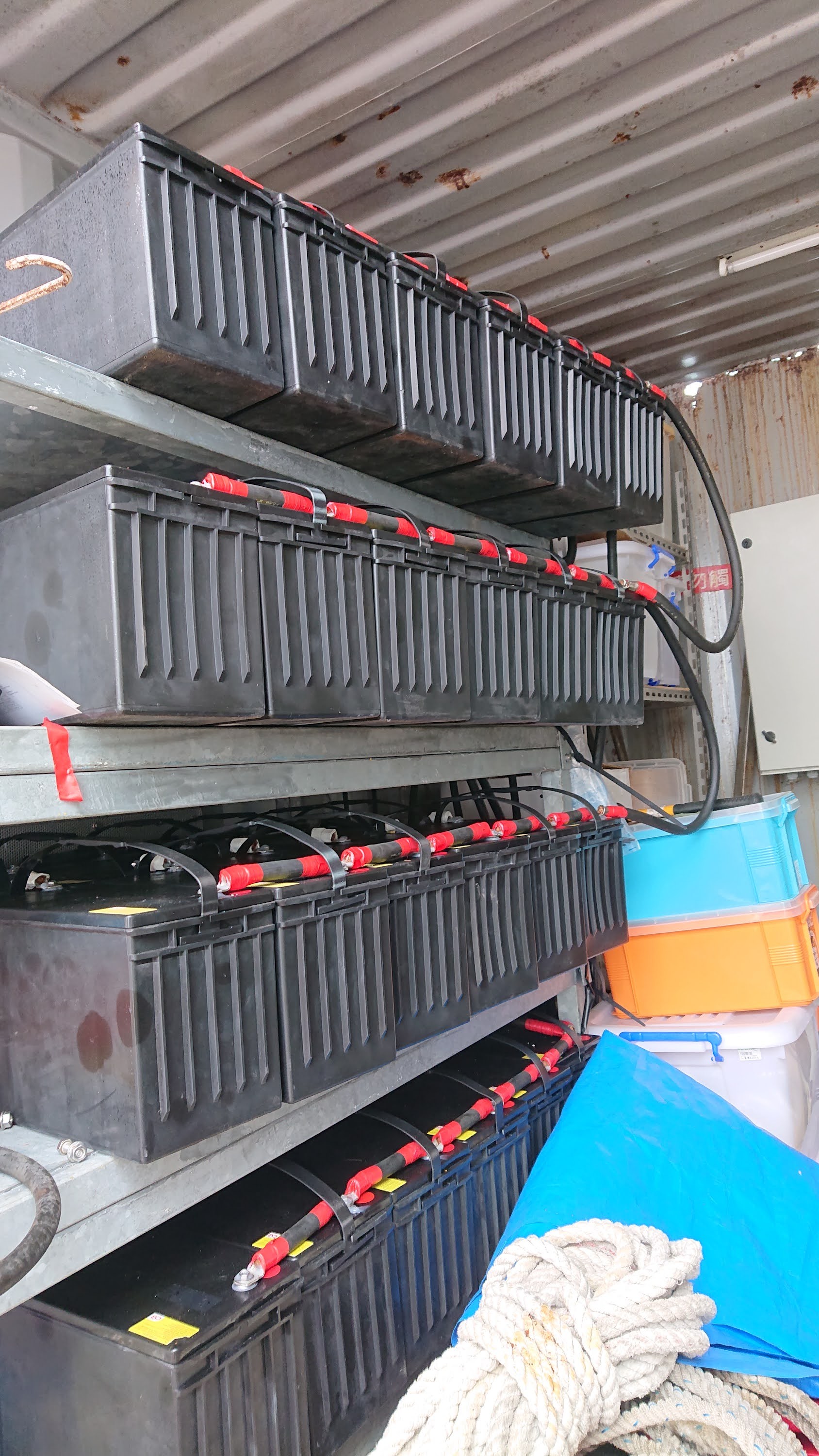

在完成電池的吊掛作業後,技師接著進行儲能系統電池的連接作業。

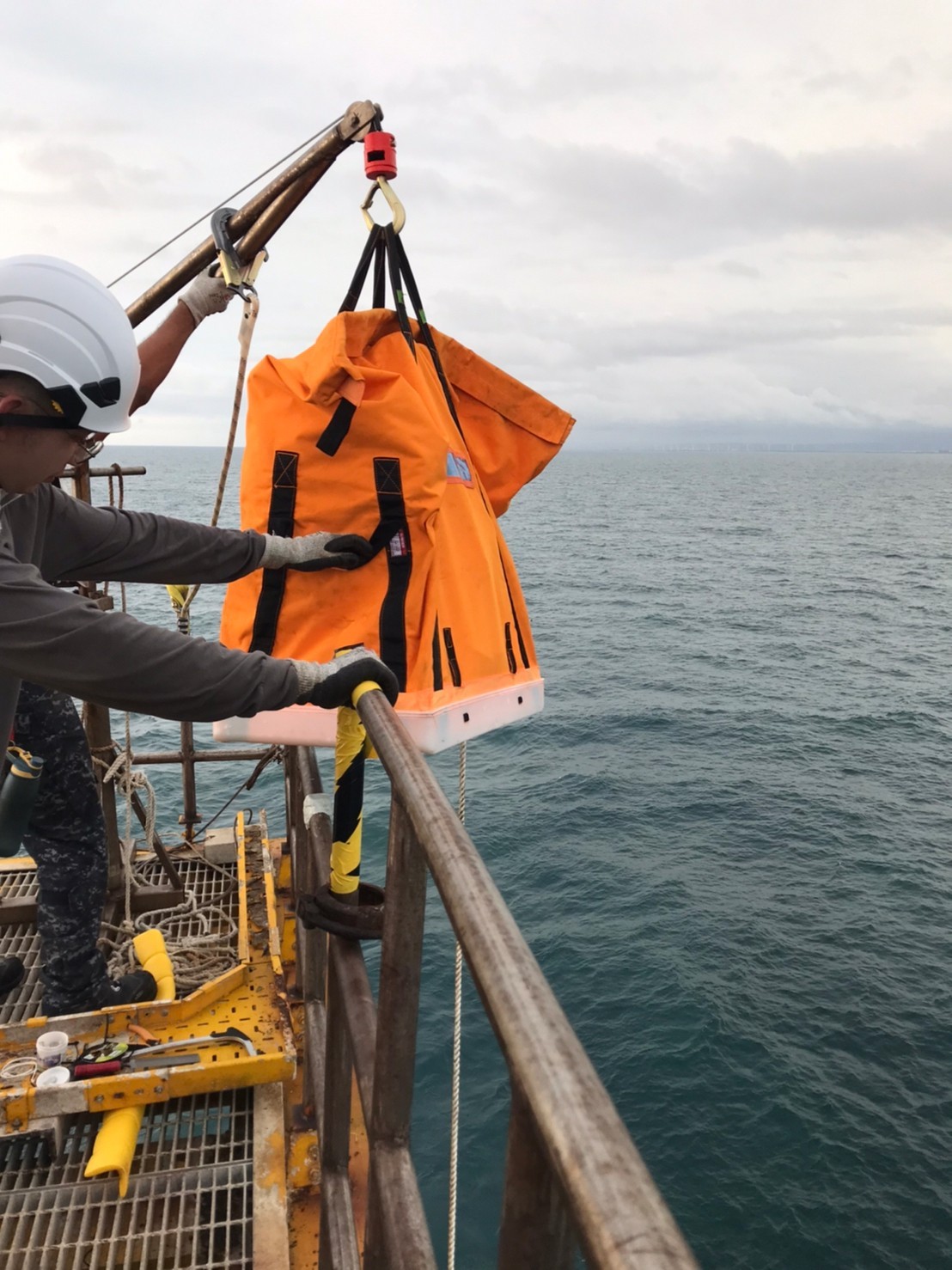

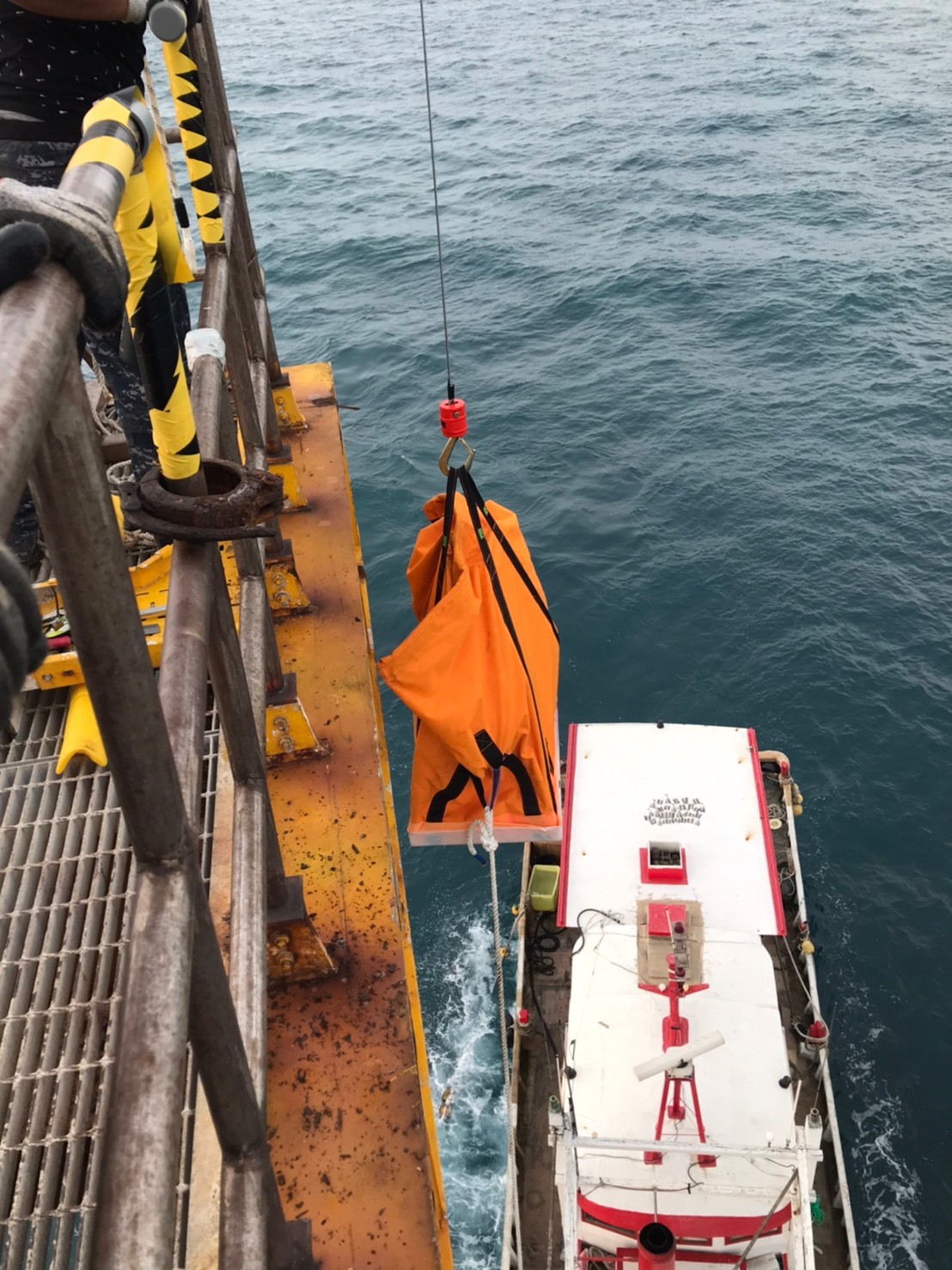

使用吊掛袋進行電池的吊掛作業
2022年3月

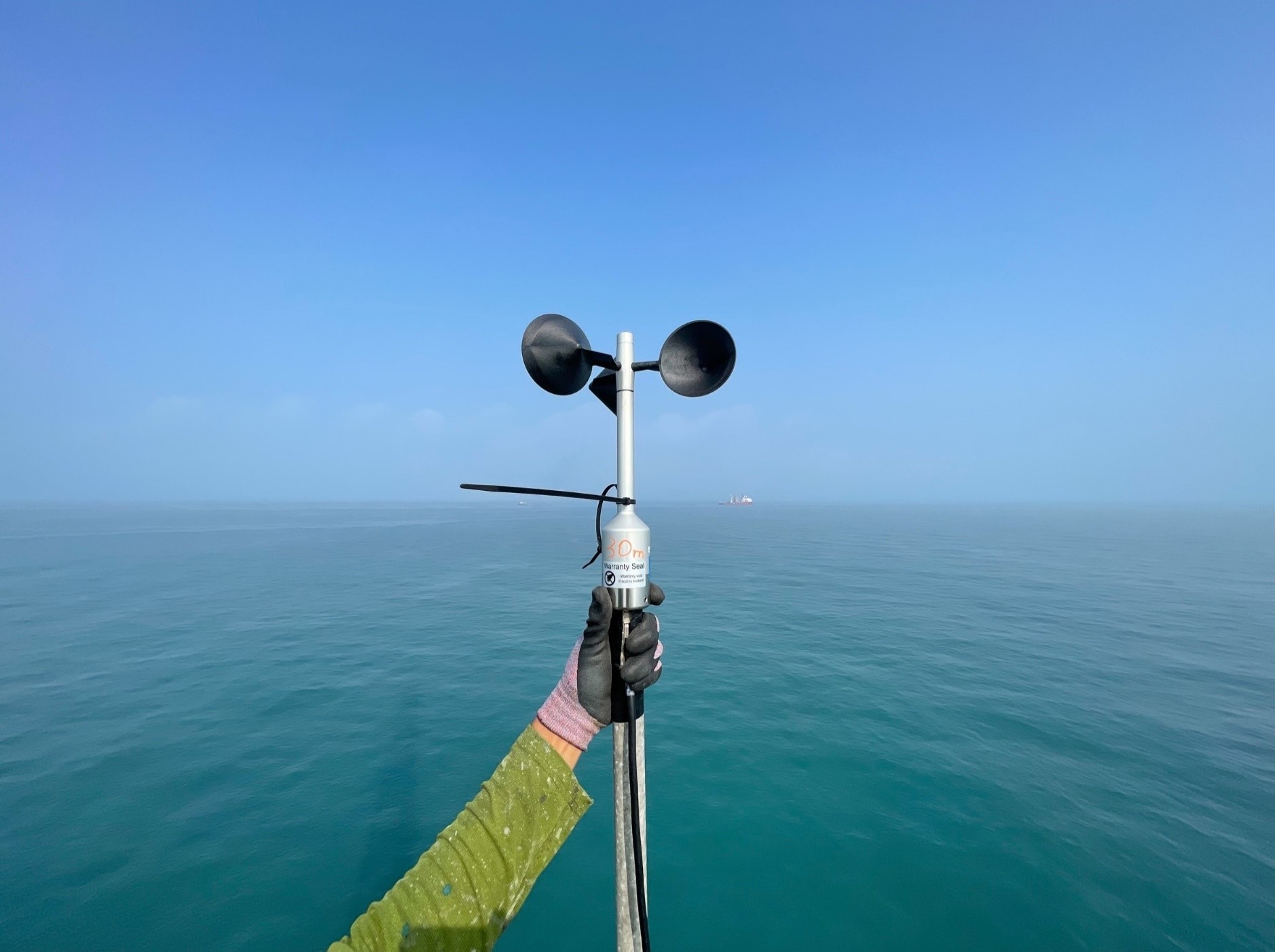

福海氣象觀測塔爬梯翻新維護完成後首次登塔進行維護作業,主要的維護重點為儀器與電力系統相關的維護作業。技師此次主要進行的作業為更換新的航海警示燈,太陽能電板與風機檢查,儲能系統運作檢查,發電機發動檢查,最後是儲藏空間整理。

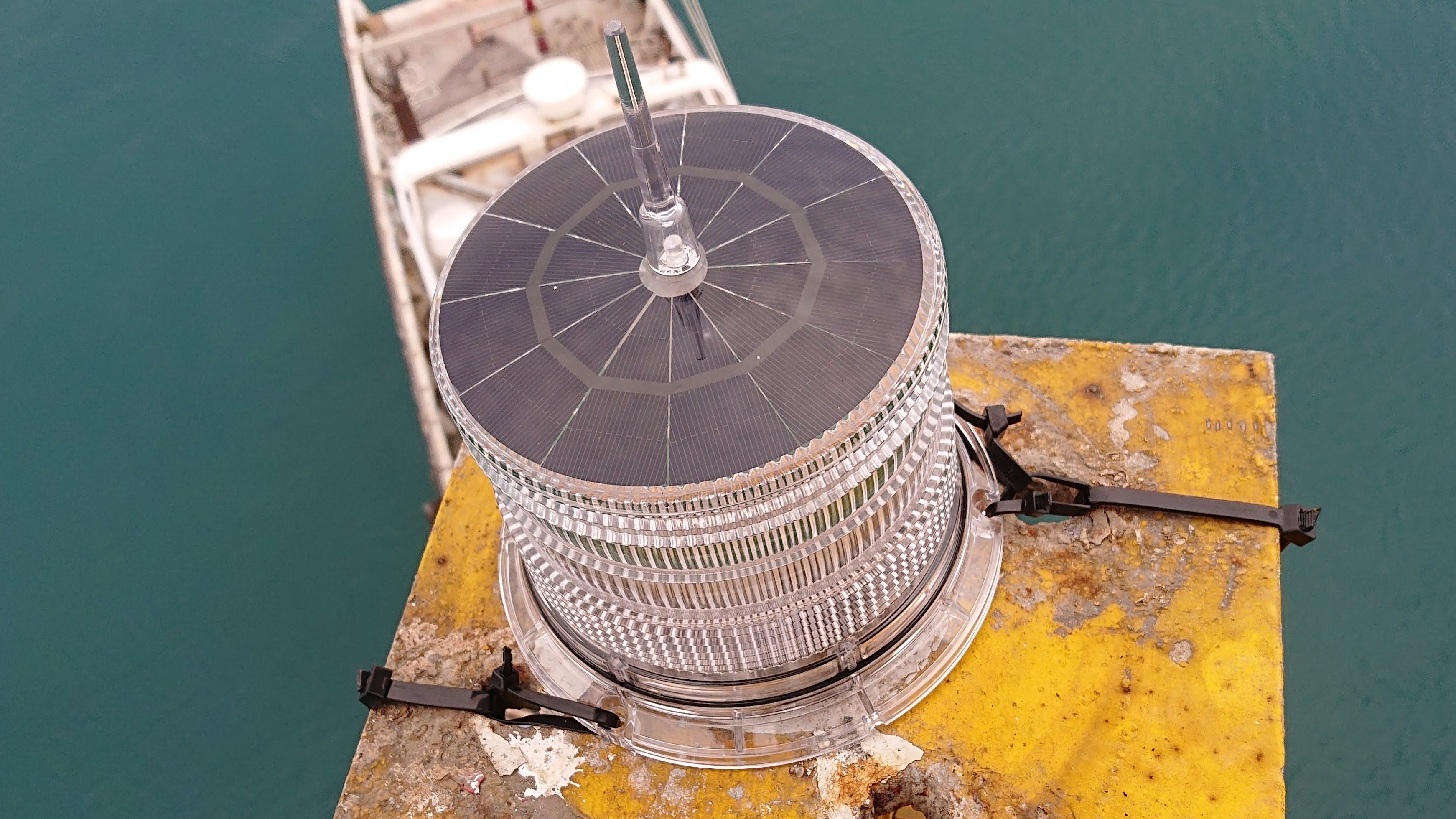

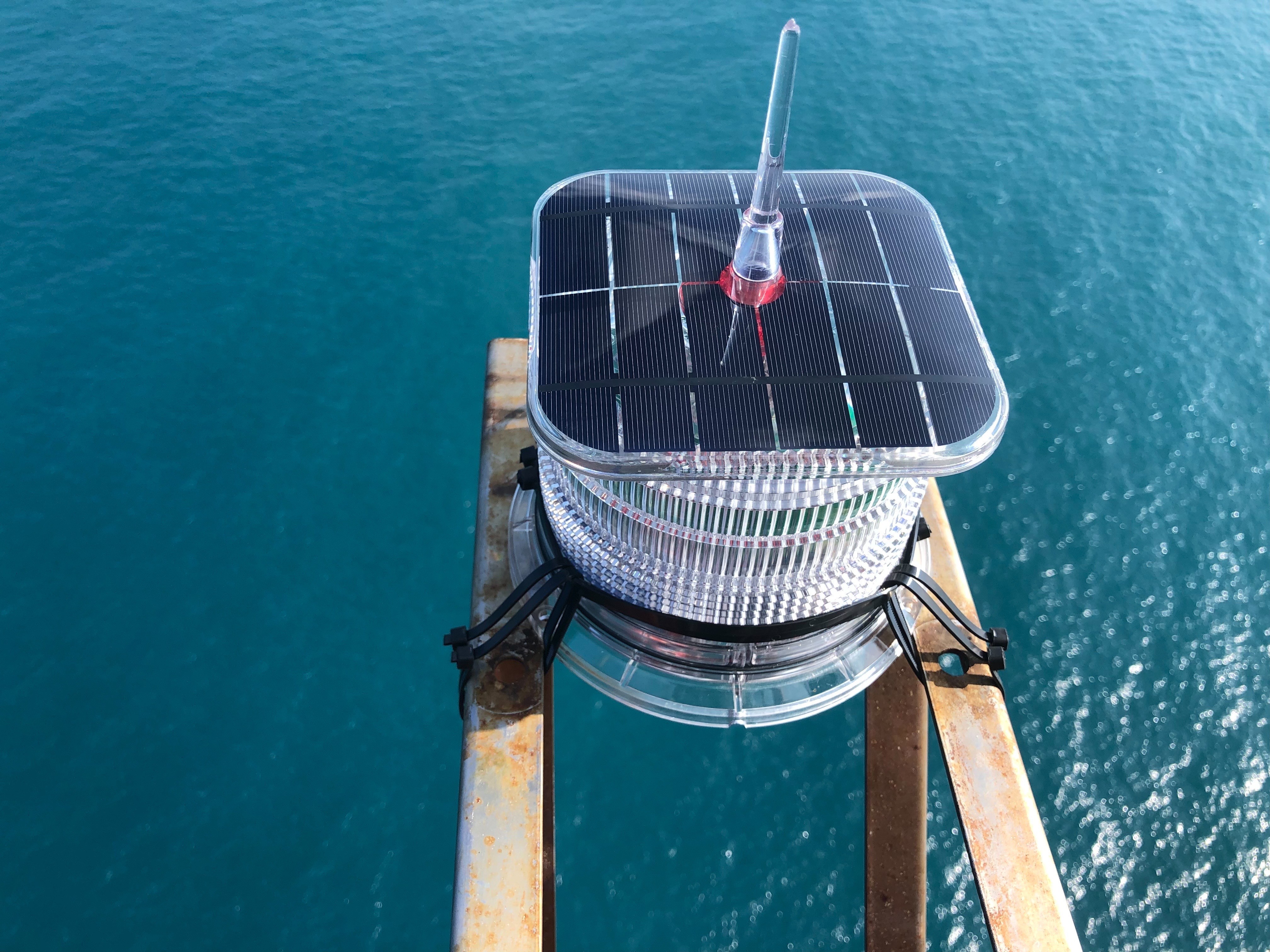

航海警示燈安裝

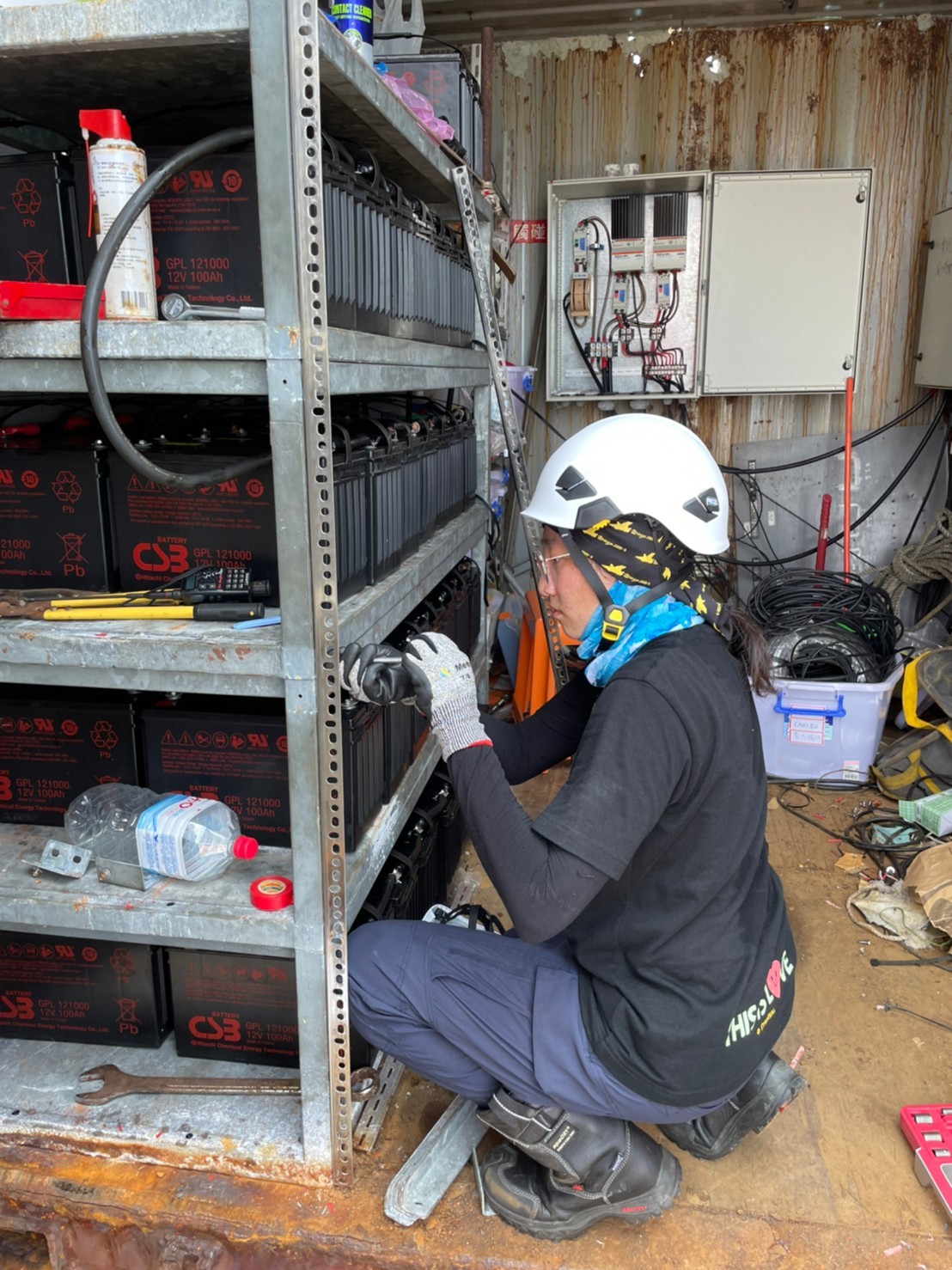

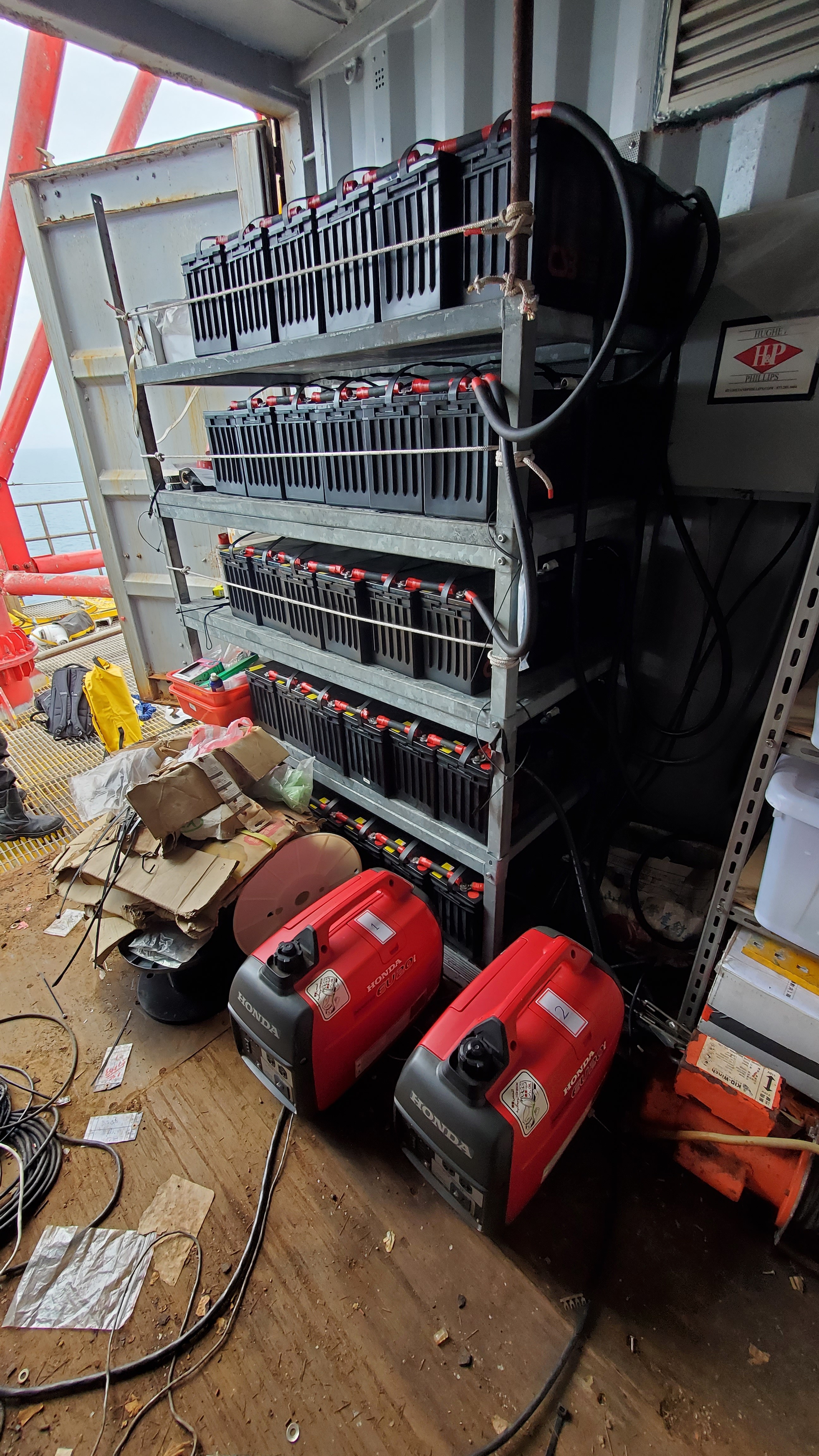

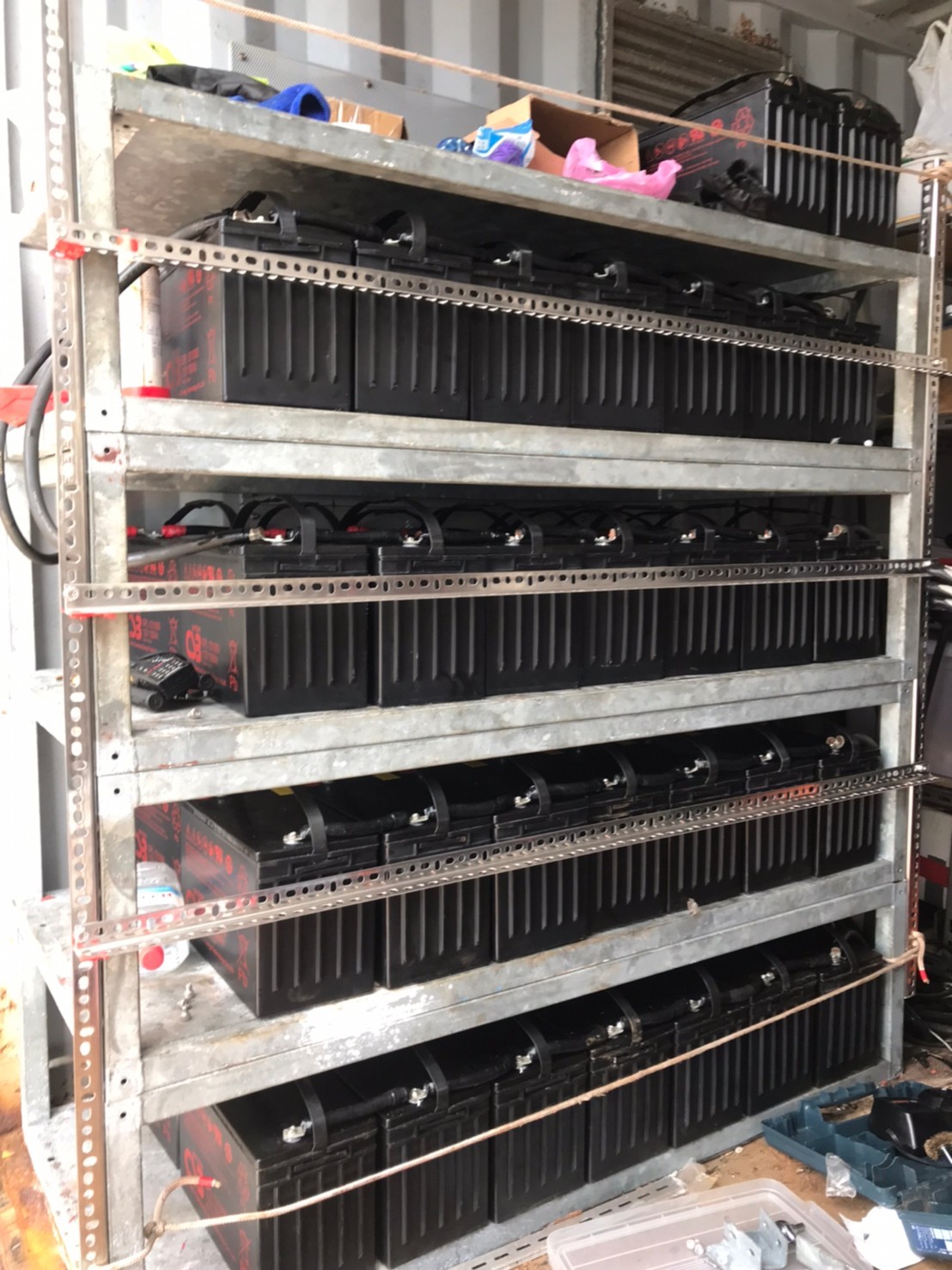

電池整理前後
