彰芳暨西島風場

專案背景

永傳能源在可行性研究、提案準備、環境影響評估、專案管理與諮詢以及籌備創設許可申請等開發流程累積豐富經驗,多年來致力於推動台灣離岸風電國際合作以及人才培育,並運用開發福海風場的經驗,於2015年進一步開發離岸風電潛力場址風場,包含彰芳、西島、福芳共計約1.5GW發電量之場域。永傳能源作為前述三風場之創始開發商,於2017年與哥本哈根基礎建設基金(CIP)簽署共同開發協議、服務協議、及運維優先承攬合作備忘錄,由永傳能源擔任前期專案諮詢的角色,雙方合作共同開發潛力場址風場。永傳能源依據前述共同開發協議, 持有彰芳西島風場股份,並擁有一席董事席次。

發展階段

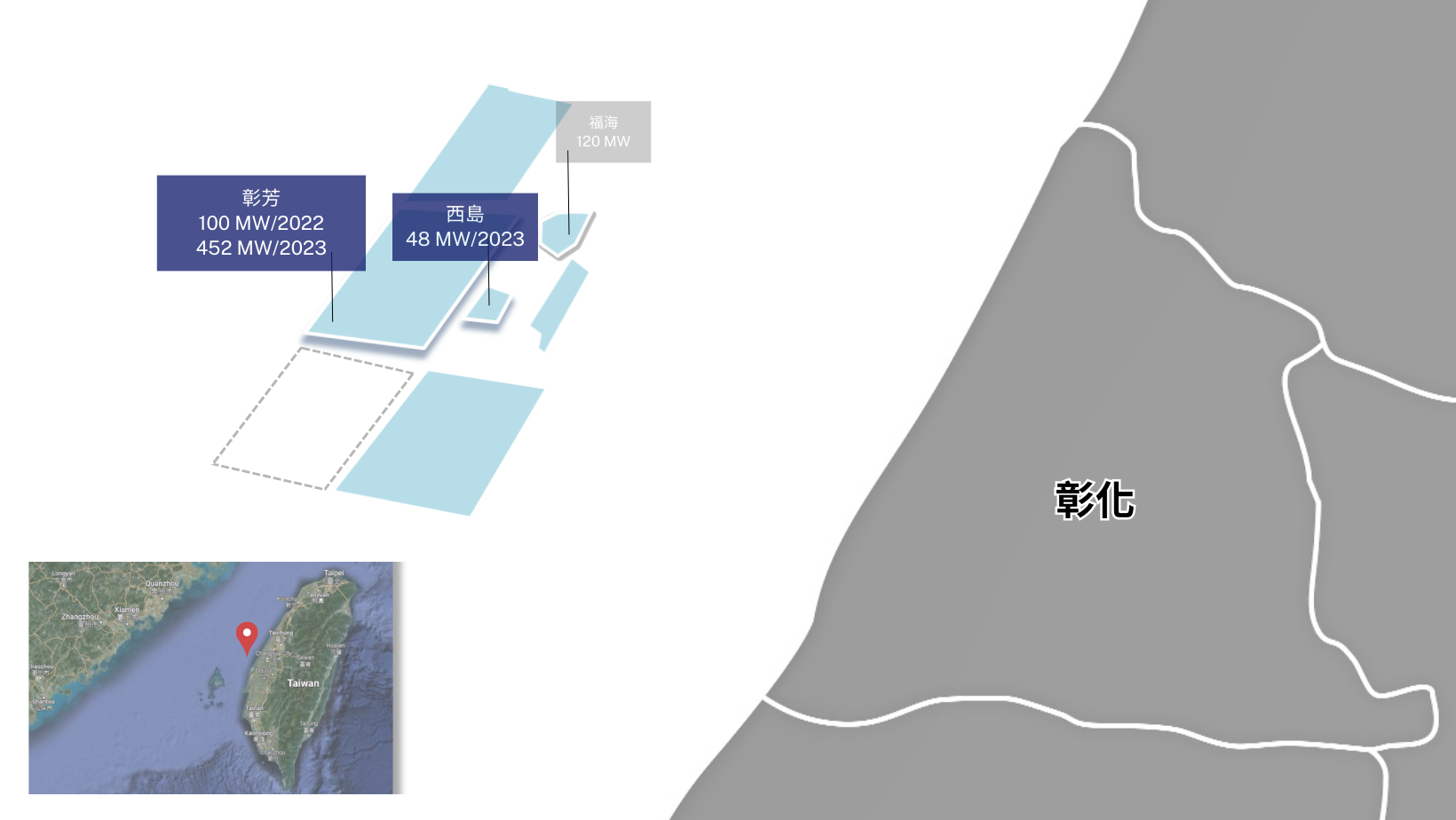

彰芳西島風場於2018年經濟部能源局離岸風電遴選中獲配600MW併網容量,並在2020年2月完成融資到位,正式進入建設階段,並於2022年底併網產生第一度電。彰芳西島風場預計於2024年中完成風機建置工作,風場完工後,彰芳西島風場將提供台灣超過60萬家戶所需用電之潔淨能源。

股東權益

於2020年,永傳能源與哥本哈根基礎建設基金(CIP)就雙方簽訂之服務合約中有關里程碑款項部分有爭議,永傳能源為保障自身權益,向新加坡國際商會提起國際仲裁,仲裁結果裁定永傳能源勝訴,此案已獲台北地方法院予以承認仲裁在案。
